Digitale Klingel- und Schließanlagen
Teile der Altenhofer Str., Zechliner Str., Liebenwalder Str., Landsberger Allee und Str. d. Pariser Kommune
Projektbeschreibung
Da die Digitalisierung längst fest in unserem Alltag verankert ist, rüsten wir nun auch Schritt für Schritt unsere Objekte weiter aus. Dieses Jahr starten wir mit dem langfristigen Projekt zum Einbau digitaler Klingelanlagen und Schließsysteme, dass sich über mehrere Jahre ziehen wird. Für 2026 sind folgende Objekte geplant: Klingelanlage: Zechliner Str. 26-32; Liebenwalder Str. 2-10; Altenhofer Str. 1-7 und 35-39; Landsberger Allee 80-86; Str. d. Pariser Kommune 22-36 Schließsystem: Liebenwalder Str. 2-10; Altenhofer Str. 19A und 21-27
Status
In Vorbereitung bzw. im Bau
In Vorbereitung bzw. im Bau
Bauphase 1
(Änderungen jederzeit möglich.)
Q1-Q4 2026
(Änderungen jederzeit möglich.)
Q1-Q4 2026
Bauphase 2
()
()
Aktueller Stand
04/03/2026

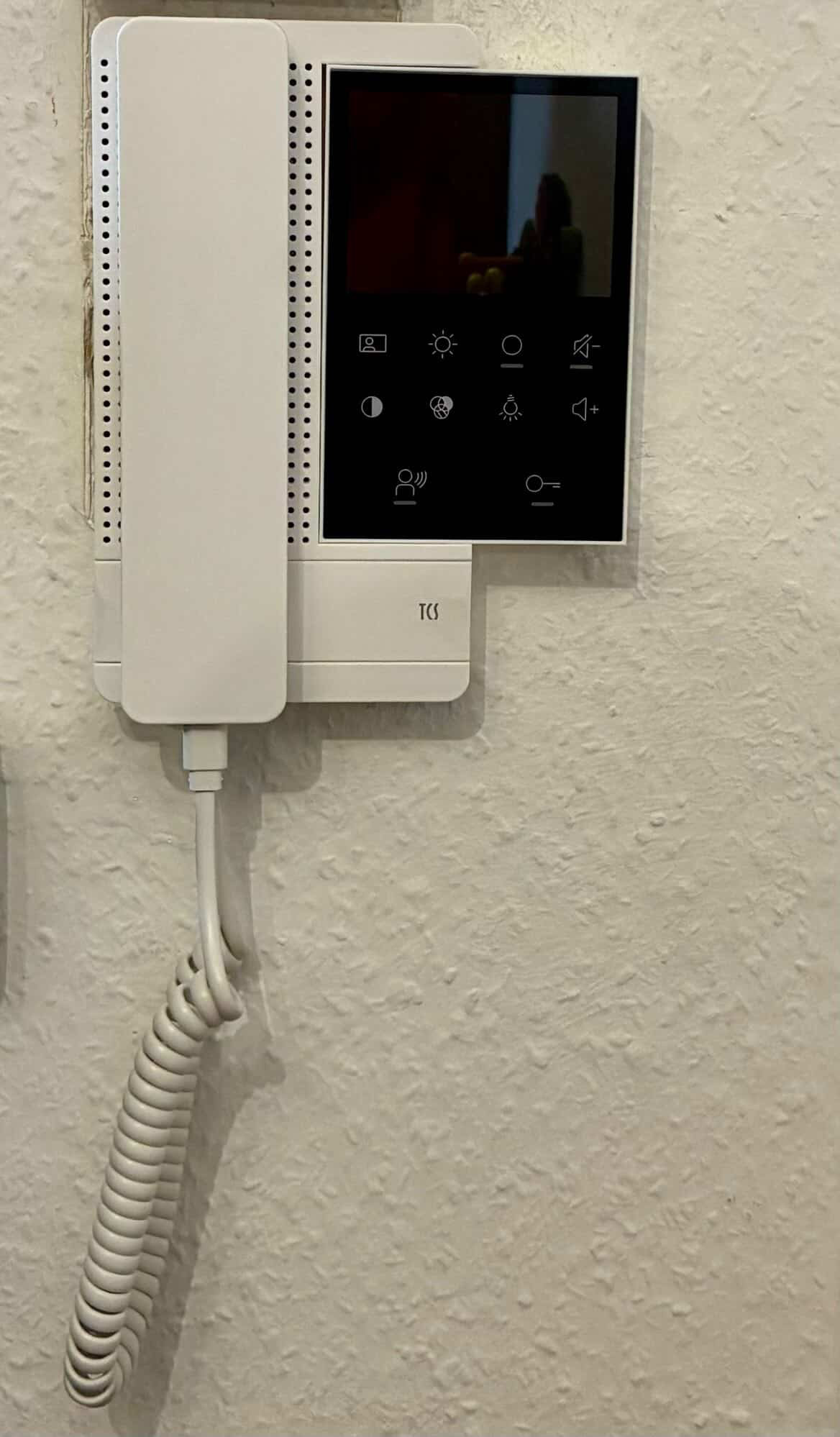

Umrüstungen der Klingelanlagen laufen!
Die Umsetzung der digitalen Klingelanlagen läuft bereits in mehreren Objekten:
Altenhofer Straße 1–7: Vergabephase, Umsetzung geplant für Q2;
Altenhofer Straße 35–39: Umsetzung voraussichtlich zum Jahresende (im Zusammenhang mit dem Aufzugsanbau);
Zechliner Straße 20–24: bereits in Umsetzung;
Zechliner Straße 26–32: Umsetzung geplant ab Mitte des Jahres (Q3);
Liebenwalder Straße 2–4: Vergabephase, Umsetzung geplant für Q2;
Liebenwalder Straße 6–10: Umsetzung voraussichtlich zum Jahresende (im Zusammenhang mit dem Aufzugsanbau);
Landsberger Allee 80–86: Vergabe abgeschlossen, Umsetzung bereits gestartet
24/02/2026
Ersten Umrüstungen zur digitalen Klingelanlage gestartet!
Die Klingelanlagen befinden sich weiterhin in der Umsetzung: Mehrere Objekte sind bereits beauftragt, erste Anlagen befinden sich bereits im Umbau.
Die Schließanlagen sind aktuell noch in der Vorplanungsphase, die Projektvorbereitung läuft jedoch bereits auf Hochtouren.
Die letzten Beauftragungen zum Implementierungsstart stehen kurz bevor.
Die Reihenfolge der umzurüstenden Objekte wurde zuletzt noch einmal angepasst, ist aktuell jedoch noch nicht final festgelegt.
27/01/2026
Die Maßnahmen zum Einbau digitaler Klingelanlagen befinden sich aktuell in der Vergabephase.
Das Projekt digitale Schließanlagen ist derzeit in der Vorplanungsphase. Der Start ist voraussichtlich ab Ende des 2. Quartals vorgesehen. Als Startreihenfolge ist aktuell geplant: Liebenwalder Straße, anschließend Altenhofer Straße (Änderungen vorbehalten).
07/01/2026
Start Großprojekt!
Langfristig werden alle Klingelanlagen in unserem Bestand im Rahmen von Großprojekten oder bei technischen Defekten modernisiert. Ebenfalls werden mittelfristig alle Schließanlagen unserer Objekte, von Hauseingängen über Kellertüren bis hin zu Fahrrad- und Müllplätzen, mit digitalen Schließsystemen ausgestattet.
Für 2026 sind folgende Objekte geplant: Klingelanlage (Zechliner Str. 26-32; Liebenwalder Str. 2-10; Altenhofer Str. 1-7 und 35-39; Landsberger Allee 80-86; Str. d. Pariser Kommune 22-36) und
Schließsystem (Liebenwalder Str. 2-10; Altenhofer Str. 19A und 21-27).
Alle Mieterinnen und Mieter wurden bereits informiert.
